兰溪协鑫4#炉脱硫项目顺利完成72+24h试运行

发布时间:2018-04-01 点击数:1813 来源:本站原创 字体大小:

    兰溪协鑫环保热电有限公司热电联产技改项目4#炉石膏湿法脱硫EPC项目,为130t/h(连续蒸发量160t/h)循环流化床锅炉脱硫工程。自开工建设以来,经历了暴雨、高温、严寒等天气,经过项目部的精心协调和周密组织,克服了现场场地不够和土建交叉施工等困难。

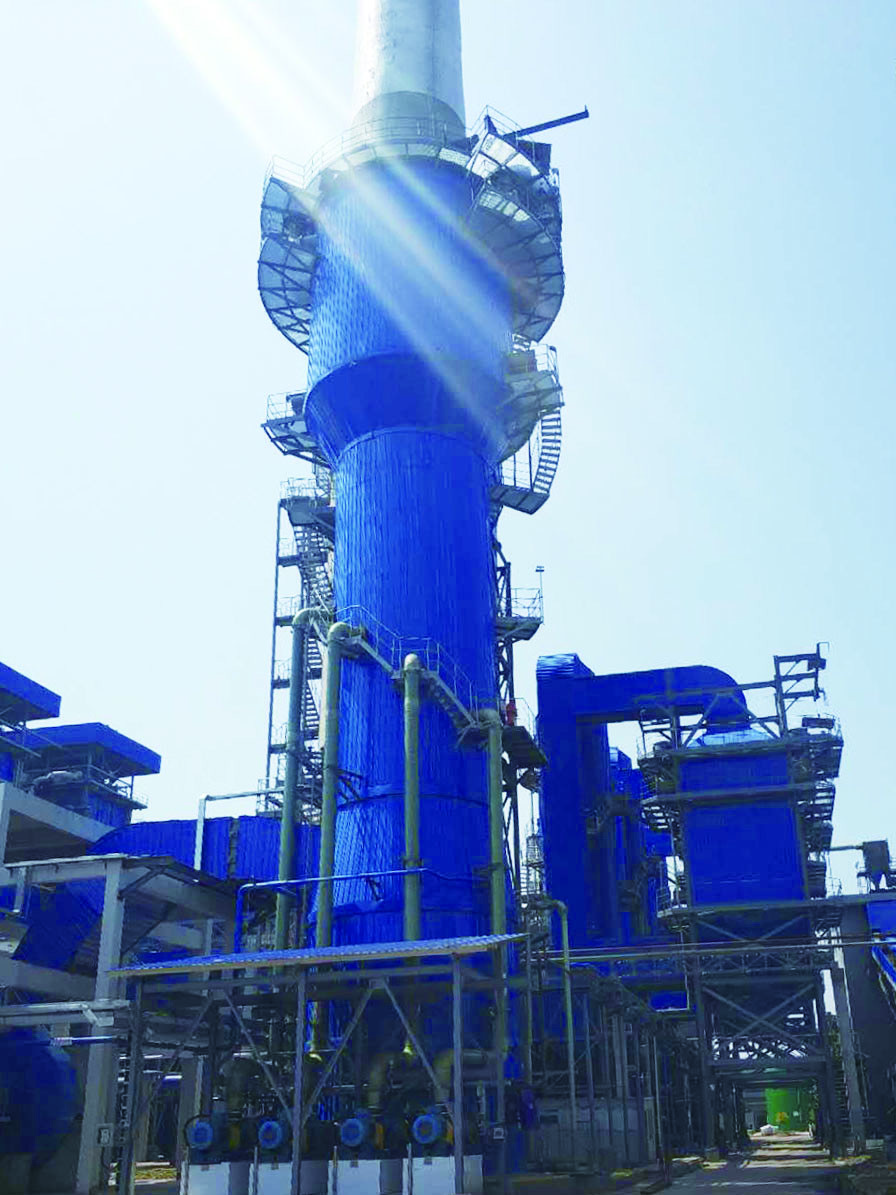

    该工程于2018年2月6日电气受电、工艺系统开始单机试运,2018年02月08日完成分系统试运。2018年3月18日22:00切入烟气开始热态试运,2018年3月21日11:00时至2018年3月25日11:00时顺利完成72+24h运行,并正式投入生产运行。运行中各系统设备运行稳定、正常、性能良好,烟气脱硫效率达到设计要求。

    本项目在施工期间,我公司调动了大量的人力物力,根据我公司多年脱硫工程经验,并依据兰溪协鑫工程特性做出匹配性改动。项目部一直以来严格按技术协议、设计图纸和施工质量规范把好工程质量关;严格按合同工期和进度计划做好工程进度的控制;严格按施工安全相关规范做好施工安全的管理。力争做到工程质量优良、工程安全达标。施工过程中严格执行质量管理体系规定以及安全管理体系,严格施工严把质量关,并在合同规定施工工期内完成工程量范围内的全部工程。工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,以达到合格标准。在整个项目施工过程中,做到了:

    ①工程施工安全、质量事故为0;

    ②工程工期严格控制在计划工期之内;

    ③工程项目合格率为100%;

    ④单机试车一次性成功;

    ⑤现场文明施工。

[打印本页][关闭本页]
相关阅读:
无锡***项目进场开工 2025-06-01
山西***项目开工建设 2025-06-01
中伟印尼***项目烟气脱硫 EPC项目3#4#阶段验收 2025-06-01
鄂尔多斯***项目携手共植防风林,筑牢厂区绿色屏障 2025-05-01
中伟印尼***项目烟气脱硫 EPC 项目安装基本完成 2025-05-01

          Copyright 2010-2011 www.xzhb.net. All Rights Reserved 地址:福建省鼓楼区西洪路528号印江山商务办公区H幢
          ZIP:350002 TEL:0591-83705919 FAX:0591-83701235 E-MAIL:fjxzhb@163.com  网站备案:闽ICP备15009061号-1 技术支持:帝融科技
