无锡能达3#脱硫湿电项目开工建设

发布时间:2016-05-01 点击数:2423 来源:本站原创 字体大小:
    由我公司承建的无锡能达热电有限公司3×75t/h锅炉脱硫(含湿电除尘)改造工程,已于3月25日正式开工。根据合同和业主要求,3#脱硫塔及公用系统先行建设。

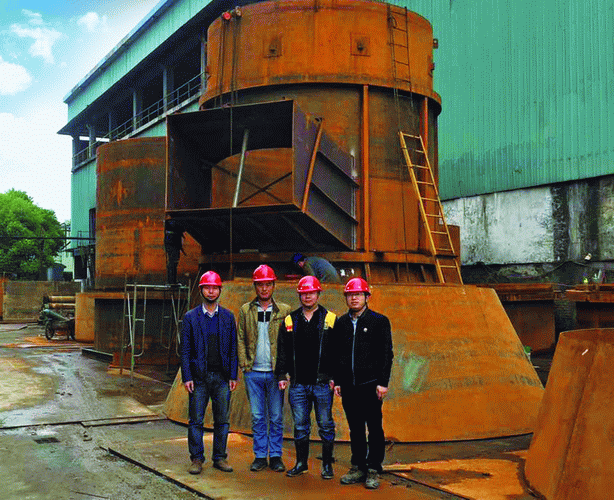

    “工期紧,任务重”是这个工程建设的主旋律。自开工以来,目前已完成原3#脱硫塔及其附属设备的拆除,新3#脱硫塔的基础施工和塔体筒体的预制工作。现已开始脱硫塔底板施工和筒体安装阶段,下一步的工作重点是塔体按期完成达到交付湿电除尘设备内件的安装条件。施工期间,项目部克服了一个又一个的困难,包括土建桩基施工遇到原有桩基变更,脱硫塔主体边设计边施工等,这些因素都对施工进度有所影响。为了不影响施工总进度,桩基施工队伍采取两班轮换连续作业,按期完成了3#脱硫塔的基础施工。
项目部坚信,在公司领导的关心,相关部门的通力配合,及业主方的大力支持下,该工程一定能够保质保量的圆满建成投运。
