华东项目按目标节点推进

发布时间:2024-07-01 点击数:998 来源:本站原创 字体大小:

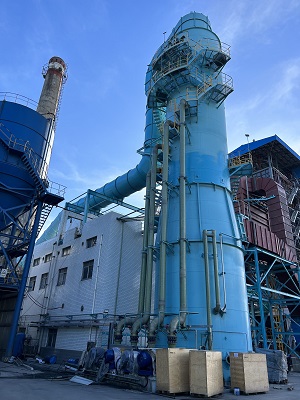

  华东***循环流化床锅炉环保岛系统项目。该项目主要涵盖脱硫、除尘、脱硝三大项,我司再根据此三大项划分小项、细部。项目部则根据小项、细部逐步完成,组合整体,合理且有规划的完成脱硫、除尘、脱硝三大项目。

  根据前期拆除作业安排,业主于6月16号旧脱硫塔正式停炉,业主开始塔内排浆,6月17日审核通过我方拆除施工方案,6月18日排浆完成,于当晚18:00旧脱硫系统总电源断电,我方当晚接好施工电源。6月19日开始拆除作业,主要拆除旧电缆、循环泵管等前期作业,为大型吊装做准备作业。6月20日主要拆除循环泵,石膏泵等,利旧器具及时调至安全位置。6月21日开始大型吊装,拆除塔体、烟道、钢架。6月22日事故罐顶部安装,旧钢架等材料选择合适利旧。

  拆除主要工作完成后,剩余其余零星作业也在逐步完善。脱硫、除尘、脱硝三大项工作,不管拆除还是新建,我司都及时对班组做好前期交底作业,尤其对作业人员进行一对一安全交底。我司也派人于现场旁站,巡视,及时发现安全隐患,把安全隐患扼杀在萌芽之中。坚持做到隐患处处防,安全人人管,把安全生产贯彻到底。
